日本でのアトラシアン(Atlassian)製品導入No.1

  1. HOME

リックソフトブログ

2018/07/23

りっくまのお便り投稿シリーズWBSガントチャート編4: ガントチャートを引いて計画を視覚化したいクマ~!

Share on FacebookShare on Google+Tweet about this on TwitterShare on LinkedIn

Author

山本 敏裕Toshihiro Yamamoto

山本 敏裕

こんにちは。リックソフトの山本です。
この物語はJira初心者の新米プロジェクトリーダーの「りっくま」くんが、JiraのアドオンであるWBSガントチャートを使ってプロジェクトの計画を立て進捗管理をするために、リックソフトヘルプデスクへ悩みを相談しながら成長していく物語です。
今回は、りっくまくんからヘルプデスクにこんなお便りが届きました。

回答しましょう。でもその前に、ご機嫌そうな雰囲気がイラッとするのは気のせいでしょうか。
あらためて質問内容は、

  • ガントチャートの引き方を知りたい

それでは、WBSガントチャートでガントチャートの引き方を紹介します。

1.WBSとガントチャートを引く①

ガント画面を表示するには、Jiraのトップ画面の「WBSガントチャート」→「すべてのガントを表示」の順でクリックし、一覧を表示し、該当ガントをクリックします。
(※トップ画面の「WBSガントチャート」をクリックすると、最近利用したガント名が表示されます。)

、一覧を表示し、該当ガントをクリック

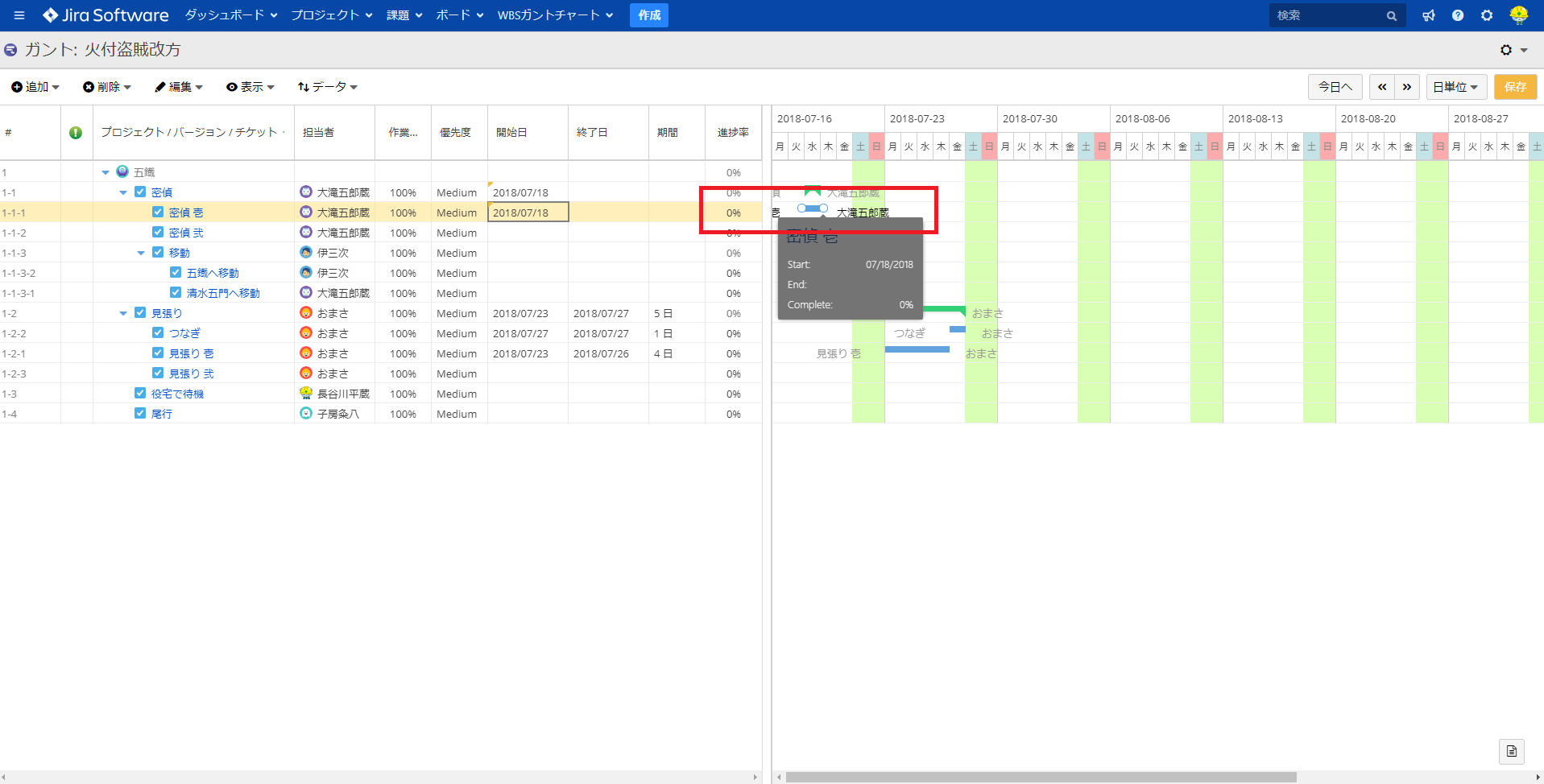

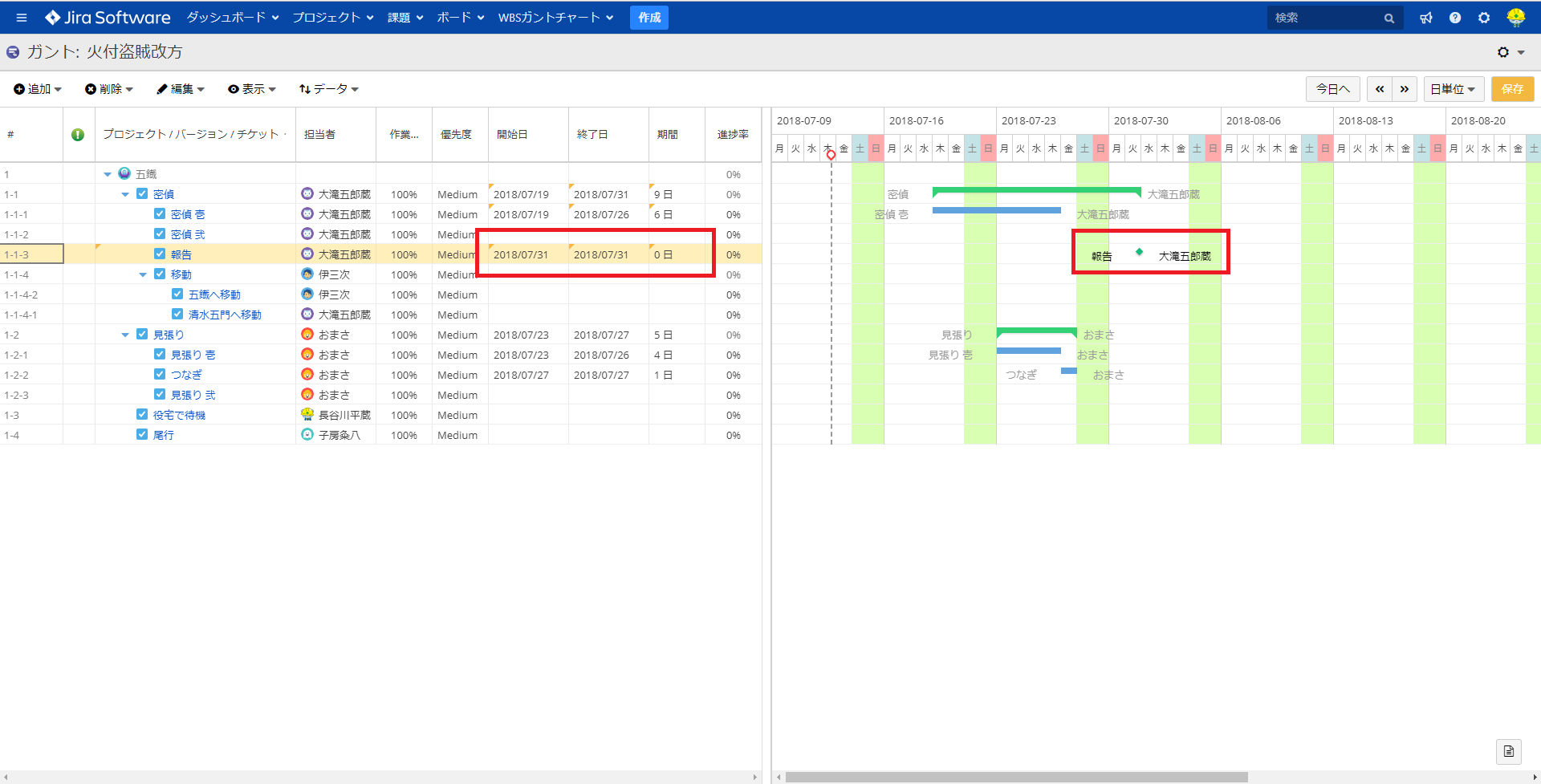

ガント画面が表示されます。

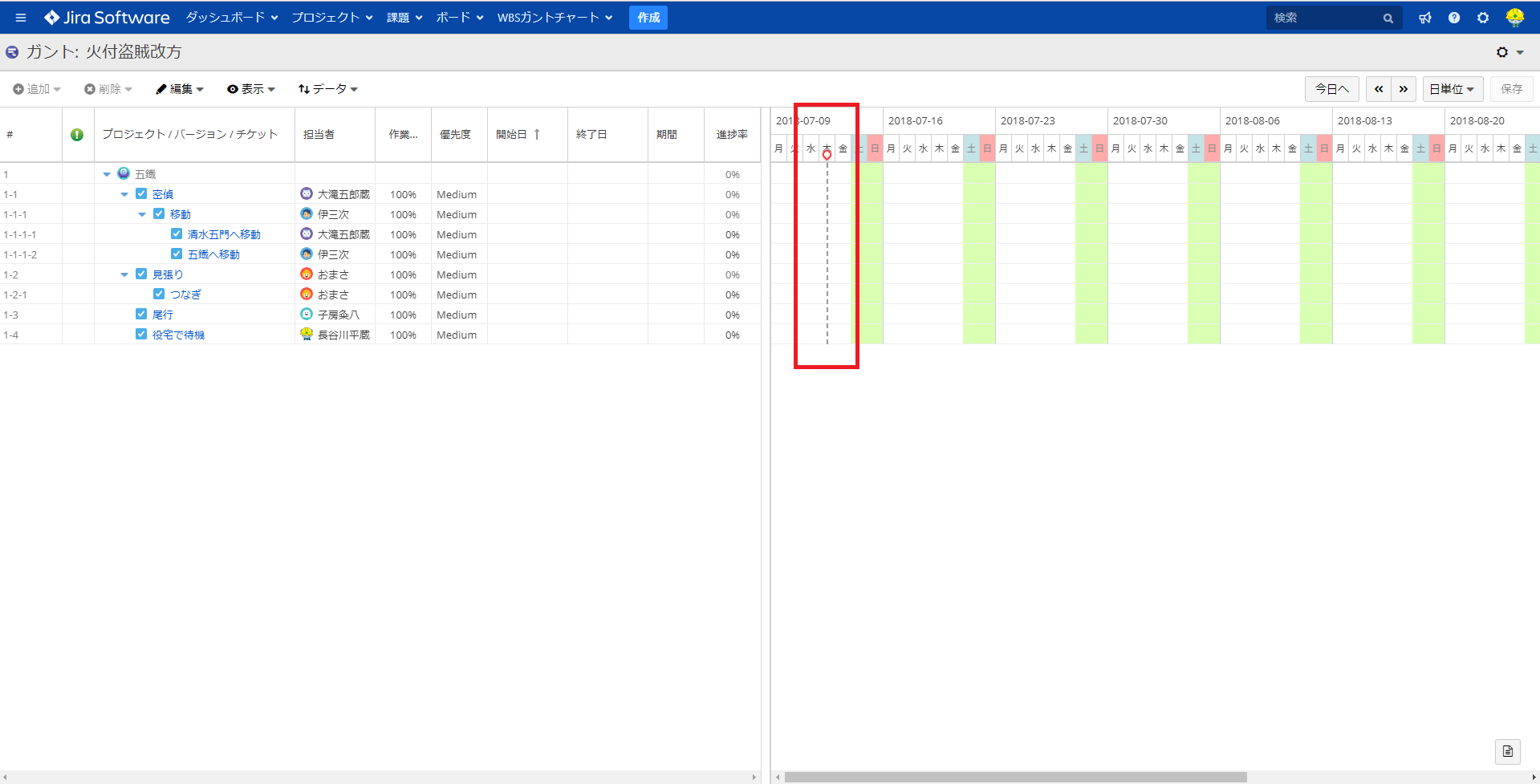

このとき、画面中央部の点線が、今日の日付となります。

画面中央部の点線が、今日の日付

WBSガントチャートでは課題を1つの作業としてWBS部分(画面左側)に表示し、その作業の開始日と終了日を入力します。これによりガントチャート部分(画面右側)に、開始日から終了日までの線が引かれます。この線のことをガントバーといいます。開始日と終了日はカレンダー入力で行います。
その作業が完了するまでの日数をヴィジュアルで表現することができるので、一目で計画を確認することができますし、また確認しながら計画を立てることができます。

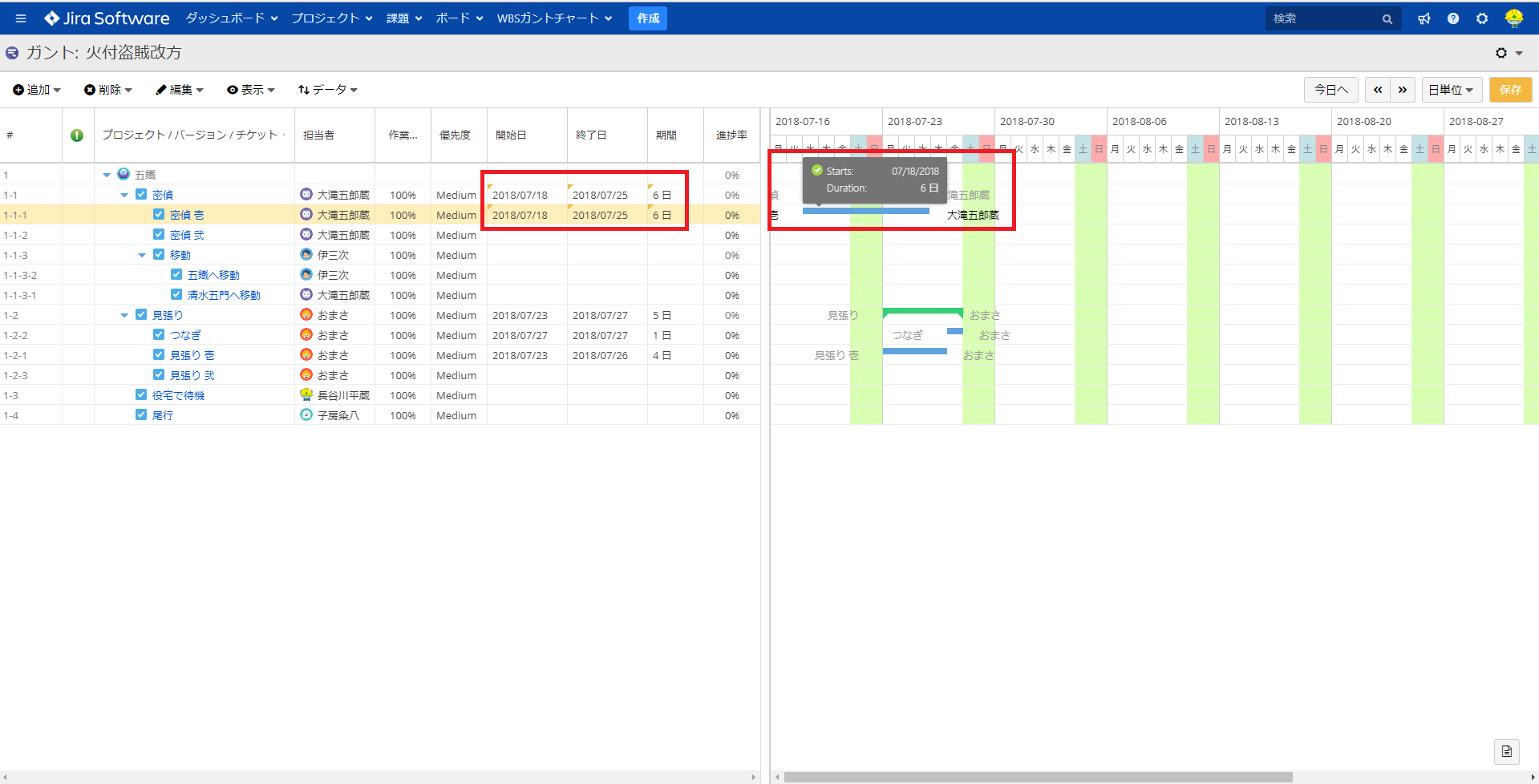

完了するまでの日数をヴィジュアルで表現

2.ガントチャートを引く②

ガントバーを引く方法として、あと2つ方法があります。
まず「開始日」を入力すると、その作業を始める日が確定するのでガントバーが1日分引かれます。

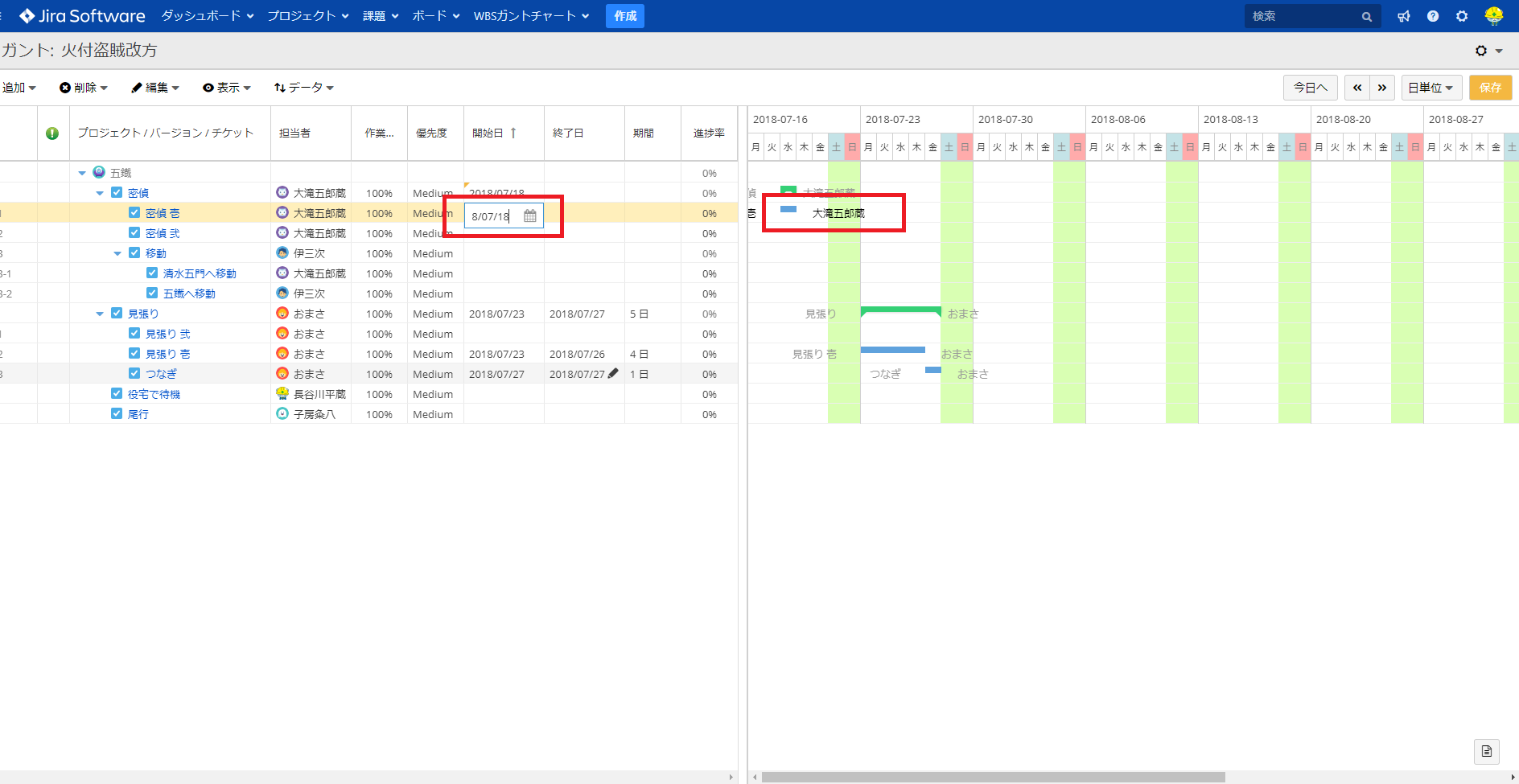

ガントバーが1日分表示

2-1.「開始日」を入力後、期間を入力する

ガントバーを引くトリガーとなる設定は「開始日」となります。まずは「開始日」を入力します。
その後、「期間」のフィールドを入力します。「期間」のフィールドにカーソルを合わせると鉛筆アイコンが表示されます。鉛筆アイコンをクリックすると「期間」のフィールドに「1日」と入力されます。「1日」のところに直接数字を入力する方法もありますし、フィールド右端にある三角アイコンで入力することもできます。言葉では伝わりづらいのですが、ぜひお試しください。

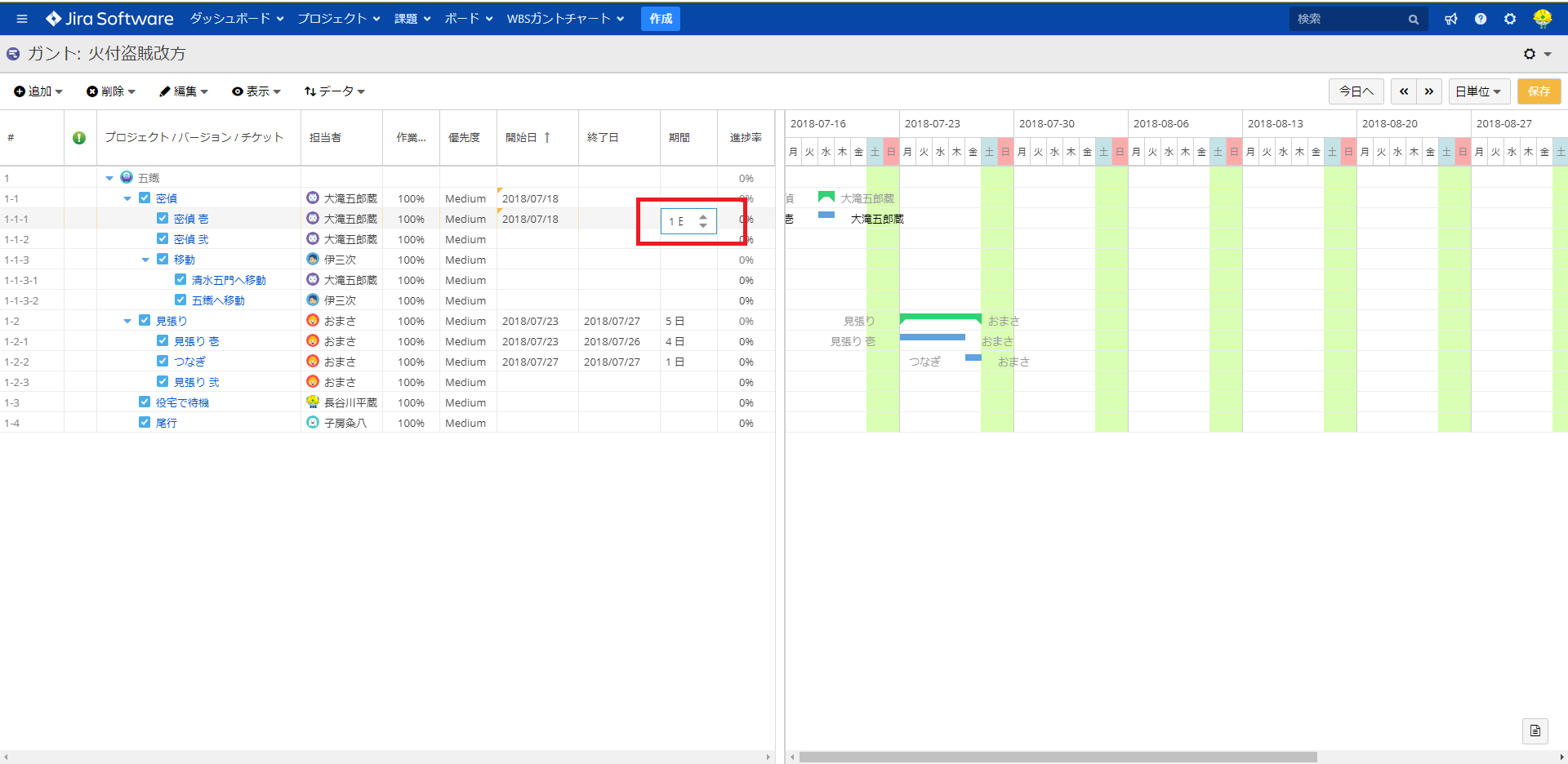

フィールド右端にある三角アイコンで入力

2-2.「開始日」を入力後、ガントバーをドラッグする

まずは「開始日」を入力します。ガントバーが1日分表示されます。

ガントバーが1日分表示

ガントバーの両端が下図のように〇になります。

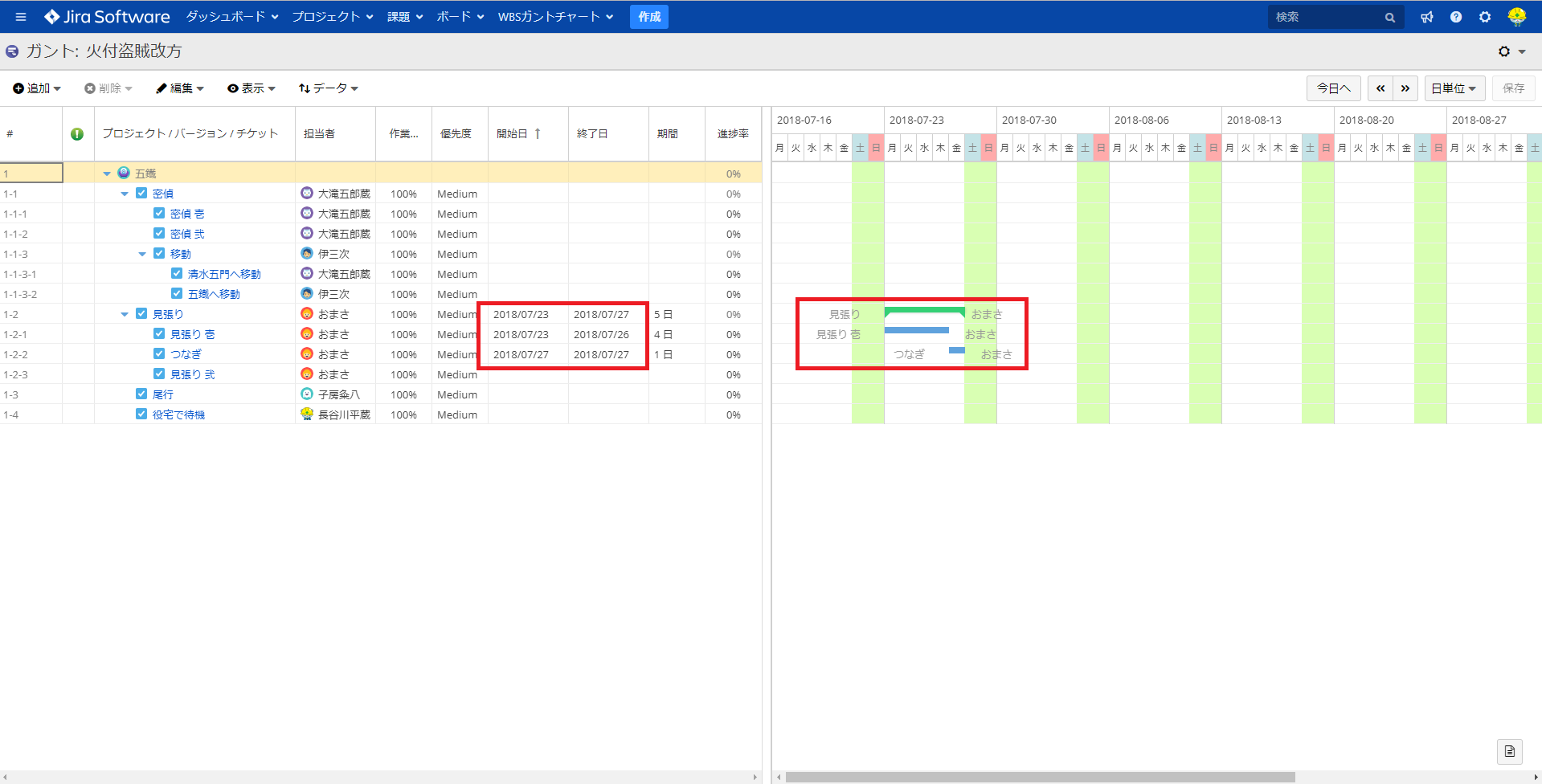

両端が下図のように〇に

両端の〇付近にカーソルを合わせると「↔」になります。この状態でガントバーをクリックしてドラッグします。
するとガントバーが長くなり、自動的に「終了日」と「期間」のフィールドが入力されます。

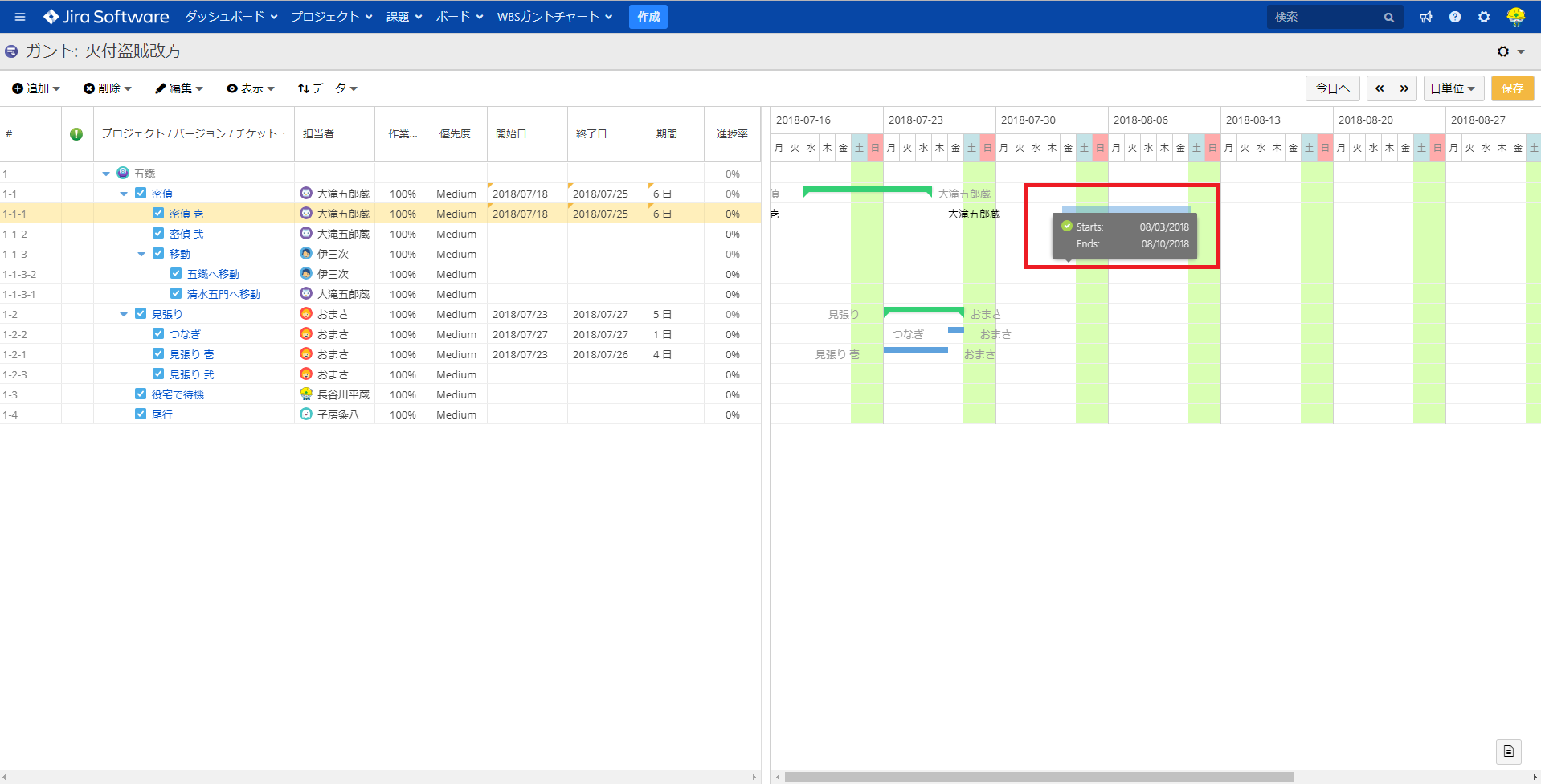

「終了日」と「期間」のフィールドが入力

ちなみにカーソルが「☩」(十字の矢印)の場合はドラッグするとガントバーを移動させることができます。

ドラッグするとガントバーを移動

2-3.マイルストーン

WBSガントチャートではマイルストーンを入力することができます。この機能は「ver9.1.0」で実装された機能になります。
マイルストーンの詳細は下記リリースノートまたは下記ブログをご覧ください。

マイルストーンは作業の節目となるようなものに設定をします。例えばレビューやリリース、報告、試験日などがあります。
マイルストーンの入力方法は

  1. 「開始日」と「終了日」のフィールドに同じ日を入力します。
  2. 「期間」を「0日」とします。

マイルストーンの入力方法

本来、マイルストーンは不動なものですが、WBSガントチャートのマイルストーンは先行タスク(マイルストーンの前にあるガントバーの課題)が動くと、自動的に動いてしまいます。その場合はガントの設定を「手動モード」に設定します。

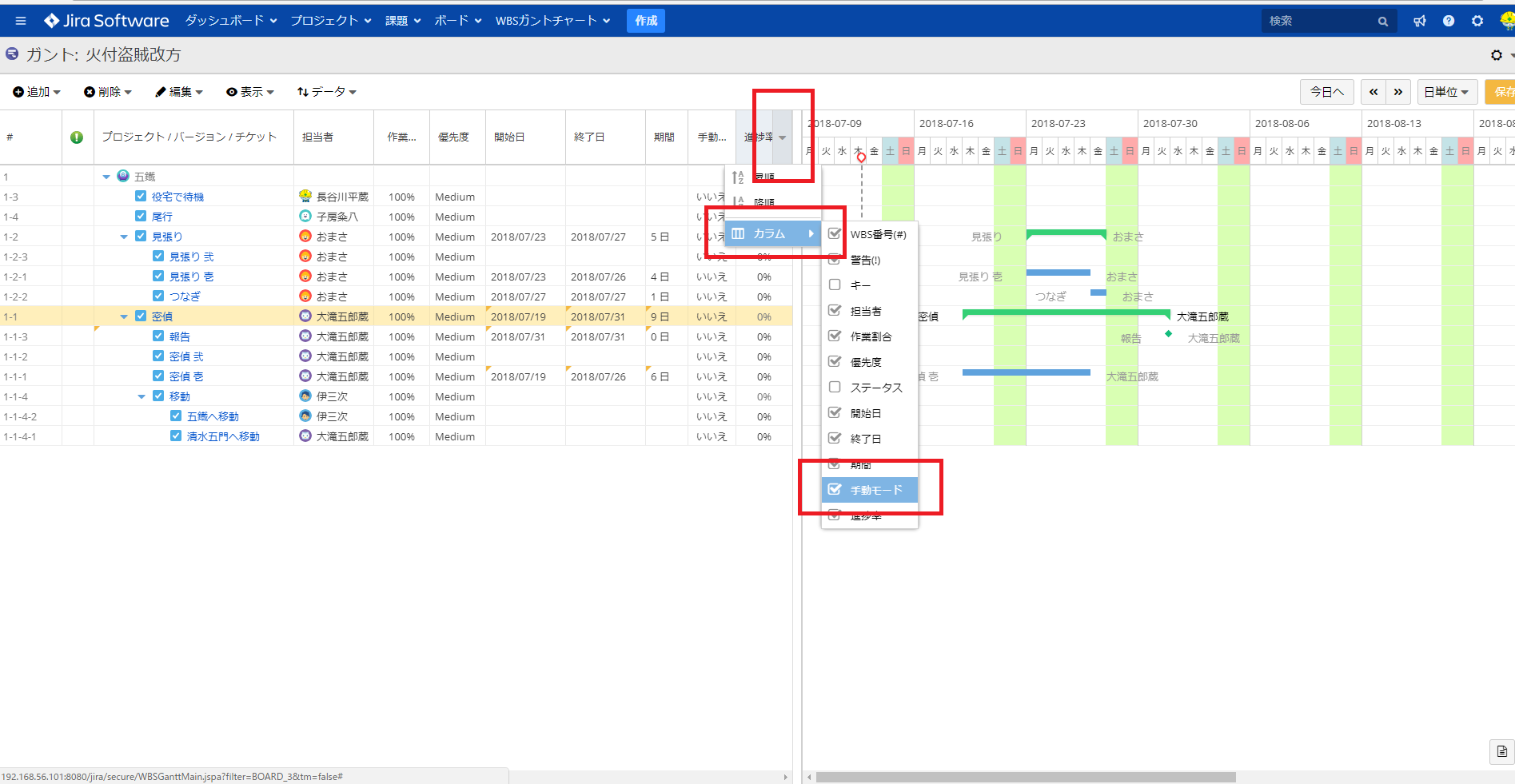

「手動モード」の設定方法は、はじめにカラムを追加します。カラムの追加は表示されているカラムの右端にある「 ▼ 」をクリックし「カラム▶」をクリックします。そして「手動モード」にチェックを入れます。

「手動モード」にチェック

「手動モード」のカラムが表示されますので、マイルストーンの手動モードにチェックを入れ「はい」に設定します。

マイルストーンの手動モードにチェックを入れ「はい」に設定

いろいろと紹介してきましたが、このような手順でガントチャートを引いていきます。
基本は開始日と終了日を入力します。そして期間を入力して計画日数を確定させます。

りっくまさん、このような回答でいかがでしょうか。
ぜひ、ガントチャートを作成してプロジェクトの計画を立ててみてください。

WBSガントチャートをお試しされたい方には30日の無料評価ライセンスを発行します。
リックソフトまでお気軽にお問い合わせください。

評価ライセンスのご依頼

お問い合わせ

WBSガントチャート について

また、ご好評を頂いております当社が開発するプロジェクト管理ツール「WBS Gantt-Chart for Jira」に続々と新しい機能が追加されました。
これに合わせて、多くのお客様に使って頂くための割引キャンペーンを開催させていただいております。

この機会にWBS Gantt-Chart for Jiraのご検討を何卒よろしくお願いします。

操作性の向上でプロジェクト管理を効率アップ!WBS Gantt-Chart for Jira割引キャンペーン

Share on FacebookShare on Google+Tweet about this on TwitterShare on LinkedIn

アトラシアン製品の導入と活用を
成功させたいなら
リックソフトのサポートが
必要です。

サードパーティ製のアドオンもサポート

サードパーティ製のアドオンもサポート

RS標準サポート

アトラシアン社ではサポート範囲外となっているサードパーティ製のアドオンをリックソフトのRS標準サポートではサポートします。

  • アトラシアン製品とサードパーティ製のアドオンとの事象の切り分け
  • 海外のアドオンベンダーとのやり取りを代行(日→英/英→日)

リックソフトのRS標準サポートは開発元が提供するサポート以上の価値があります。

サポートについて

ツールの活用を促進するアイテム

ツールの活用を促進するアイテム

各種ガイドブック

ツールを導入しただけでは成功とはいえません。利用者が効果を感じていただくことが大切です。独自で制作した各種ガイドブックはツール活用を促進します。

リックソフトからライセンス購入を頂いたお客様にはガイドブックを無料進呈いたします。

ガイドブックについて

価値あるツールの使い方

価値あるツールの使い方

研修・トレーニング

ツール操作の研修だけでなく「ウォータフォール型開発」「アジャイル型開発」のシミュレーション研修も提供。

日本随一の生産性向上にも効果のある研修サービスです。

リックソフトからライセンス購入を頂いたお客様には無料招待や割引特典がございます。

研修について

PAGE TOP
